Alper ÖNER - Blog

PERT(Program Evaluation and Review Technique) ile Bir Bankaya Satılan Bilgisayar Muhasebe Projesinin

2020-07-24 15:56:03782 okunma
PERT ile Bir Bankaya Satılan Bilgisayar Muhasebe Projesinin Yönetimi

405854231720208.PNG image
#Sorudaki şebeke
PERT(Program Evaluation and Review Technique)
a : En iyimser süre
b : En kötümser süre
m : En olası süre
µ : Beklenen ortalama faaliyet süresi

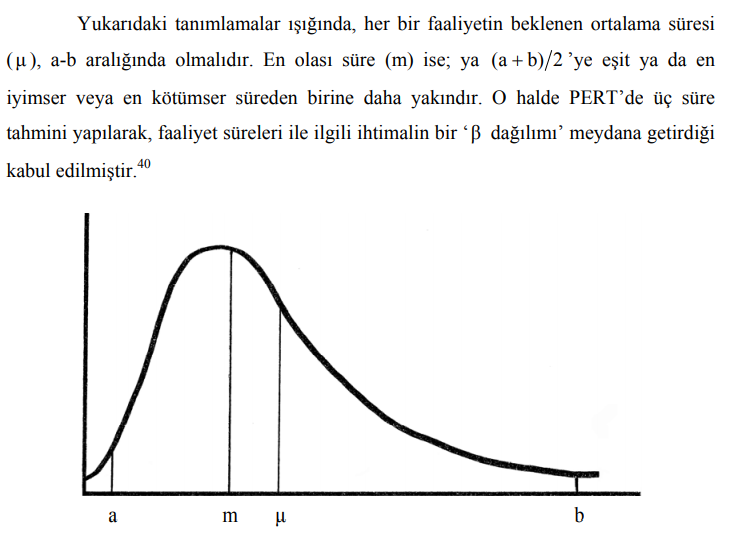

448463725422665.PNG image

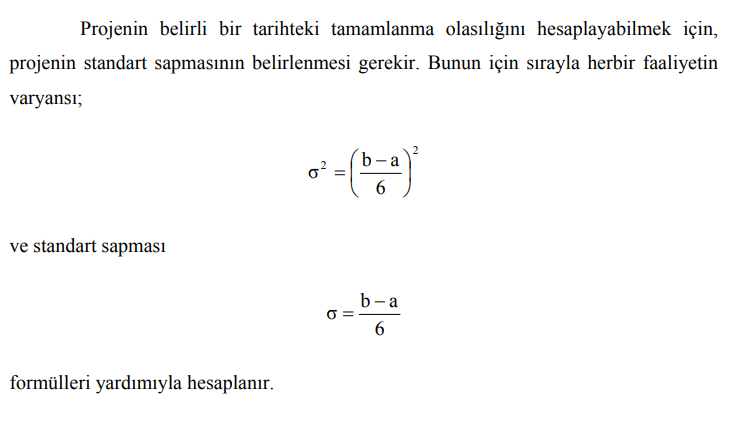

#Beklenen Değer Formülü

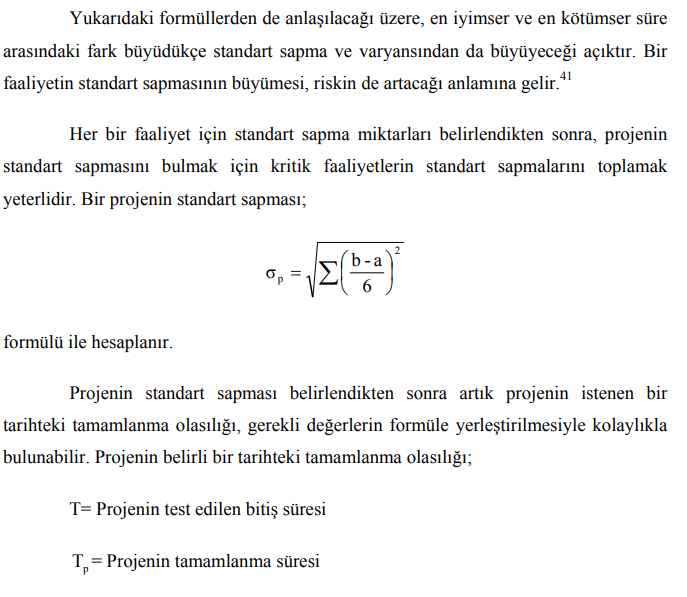

194044938223413.PNG image
348781886511278.PNG image
286393625737210.PNG image

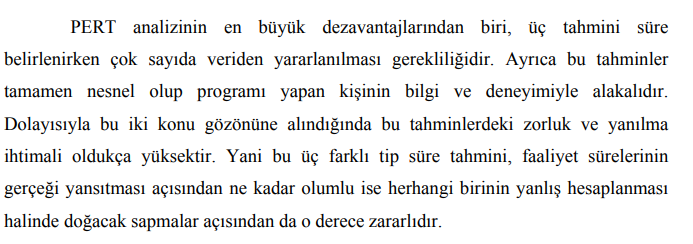

422234907721238.PNG image
385134733733251.PNG image
Kaynak:Özlem İpekgil Doğan ve Mehmet Emre Güler, Proje Yönetimi: Araştırma ve Geliştirme Projelerinin Başarısına Etki Eden Kritik Faktörler, İzmir: Fakülteler Kitapevi Başarı Yayınları, 2006, s.38.
T.C. MARMARA ÜNİVERSİTESİ SOSYAL BİLİMLER ENSTİTÜSÜ EKONOMETRİ ANABİLİM DALI
YÖNEYLEM ARAŞTIRMASI BİLİM DALI PERT-CPM İLE PROJE PLANLAMA, DEĞERLENDİRME VE BİR İŞLETME UYGULAMASI Yüksek Lisans Tezi C. ÖZGÜR KARADENİZ'tarafından hazırlanan pdf dosyasından alınmıştır.

PROBLEM

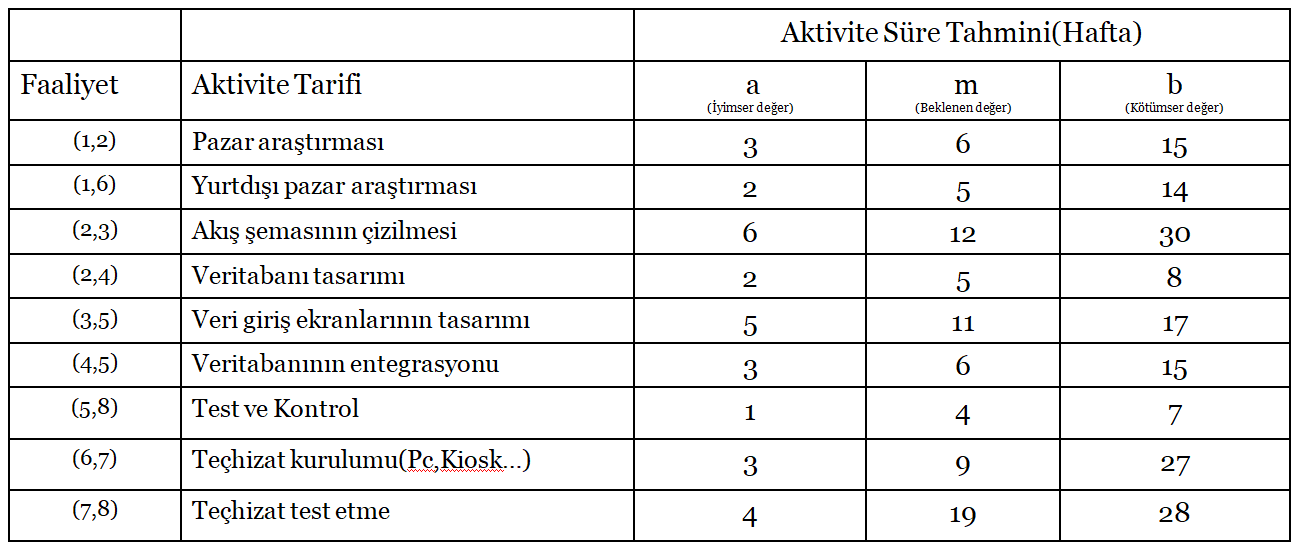

Merkezi Ankara’da açılacak olan bir bankaya yeni bilgisayarlı muhasebe sistemi yapılması planlanmaktadır. Banka yönetimine satılacak projeyi tamamlamak için gerekli aktiviteler aşağıda tablodaki gibi karar verilmiştir.
437351435839132.PNG image
*İyimser,kötümser ve beklenen değerler tahmini olarak verilmiştir.
Yukarıdaki problemin proje ağını çiziniz ·Kritik yolunu ve tamamlanma süresini bulunuz.
·Projenin 34 haftadan önce tamamlanma ihtimalini bulunuz.
(PERT yöntemine göre problemi çözünüz.)

ÇÖZÜM


a: En iyimser süre
b: En kötümser süre
m: En olası süre
E(Tij) : Beklenen ortalama faaliyet süresi olmak üzere;
(i başlangıç düğümü,j bitiş düğümü)
Beklenen değer ve varyans formüllerden hesaplanır.
448463725422665.PNG image
E(T12)=(3+6*4+15)/6=7
E(T16)=6
E(T23)=14
E(T24)=5
E(T35)=11
E(T45)=7
E(T58)=4
E(T67)=11
E(T78)=18
408222754839469.PNG image

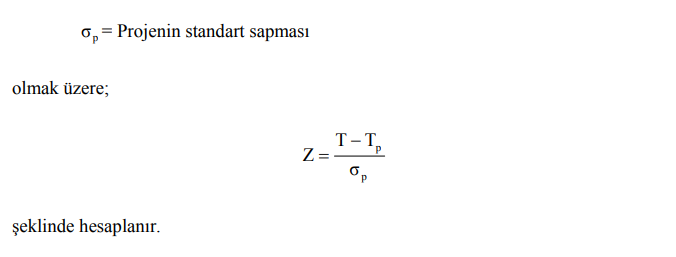

NOT=VARYANSIN KAREKÖKÜ STANDART SAPMAYI VERİR
varT12=(15-3)2/36=4
varT16=4
varT23=16
varT24=1
varT35=4
varT45=4
varT58=1, varT67=16, varT78=16 hesaplanır.

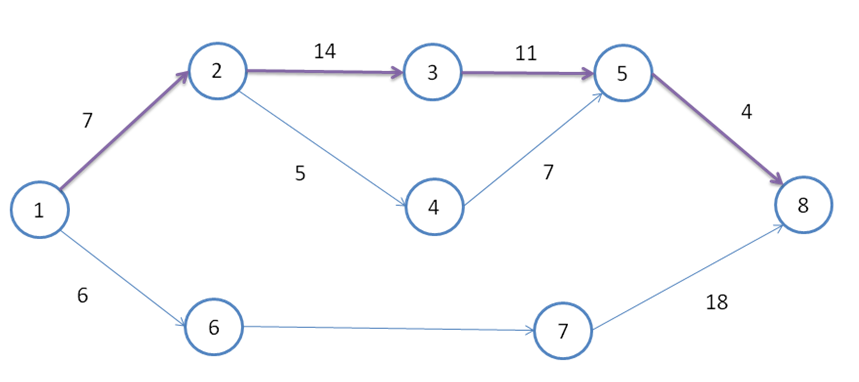

Şebeke çizimi(Beklenen Değere göre): 405854231720208.PNG image
> Kritik yol(Critical Path):1-2-3-5-8
E(CP)=7+14+11+4=36 Hafta
var(CP)=4+16+4+1=25
standart sapma(CP)=(25)1/2=5
> Projenin 34 haftadan önce tamamlanma ihtimali
CP normal dağılıma uyduğu göz önüne alınırsa çözüm Z tablosu yardımı ile bulunabilir.(Tablo aşağıdadır.)
P(CP<=34)=P[(CP-36)/5<=(34-36)/5]
= -0.4
0.4 Z tablosunda 0.6554 değerine karşılık gelmektedir.
(1-0.6554)x100=%34.46 ihtimalle proje 34.haftadan önce tamamlanacaktır.
(34.haftadan öncesini sorduğundan tepe noktası 36 olan değerin sol tarafında tarama yapıldığı için çıkarma yapılmıştır.)

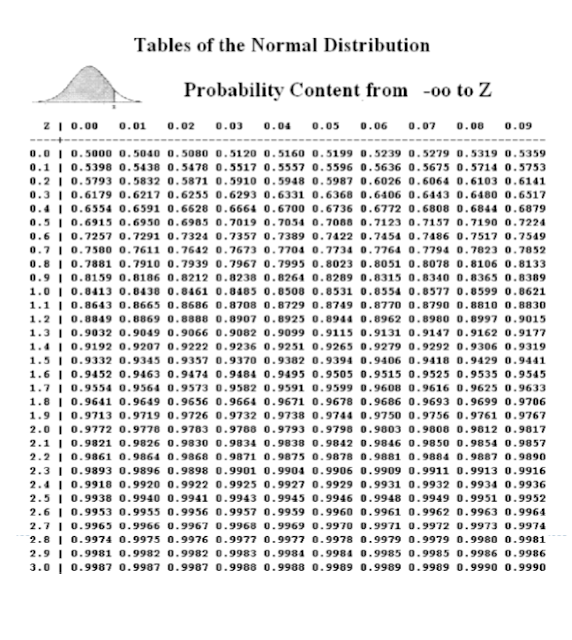

424031723545217.PNG image

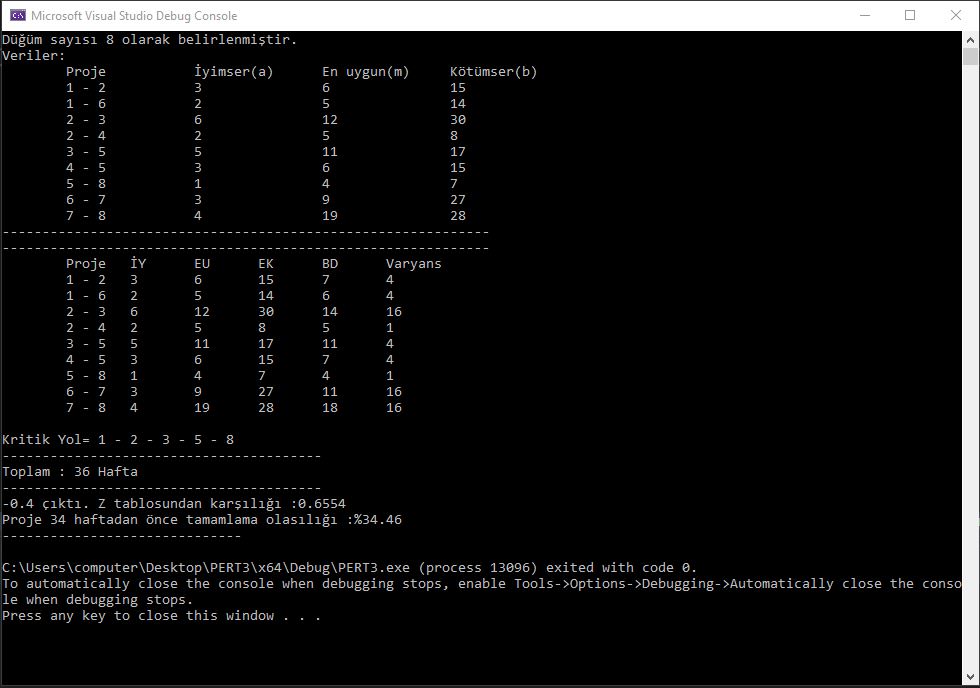

İndirme Linki : Sayfaya gitmek için tıklayınız...

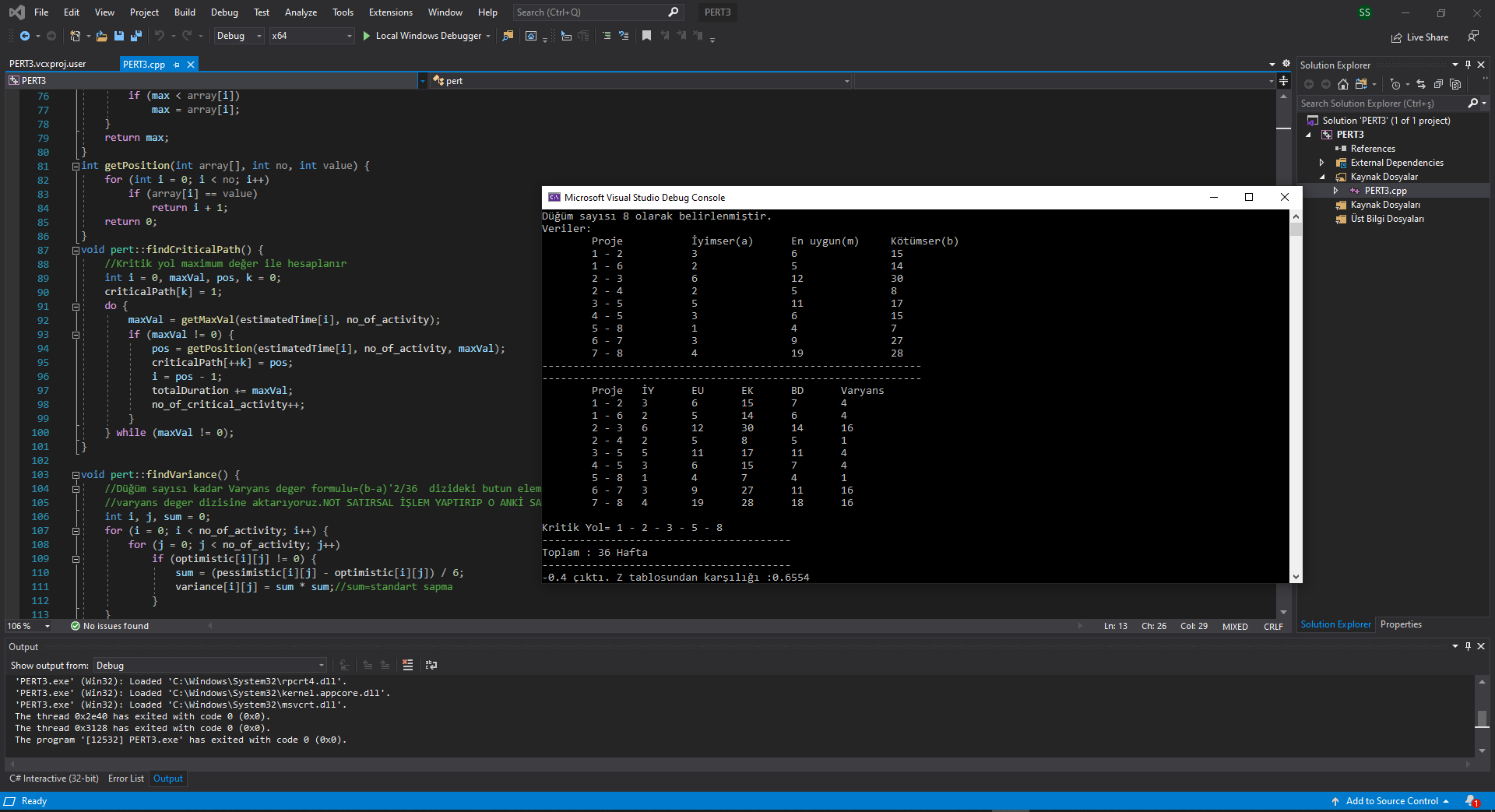

249513348938806.png image267502595312444.JPG image
